Autoroute A69 : que retenir des conclusions du rapporteur public devant le Conseil d’État ?

Autoroute A69 : que retenir des conclusions du rapporteur public devant le Conseil d’État ?

Par un arrêt du 29 juin 2026 (n° 512448 et s., classé en A), le Conseil d’État a définitivement validé les autorisations environnementales de l’autoroute A69 entre Castres et Toulouse, confirmant l’arrêt rendu le 30 décembre 2025 par la cour administrative d’appel de Toulouse.

Les conclusions prononcées dans cette affaire par le rapporteur public, Nicolas Agnoux, viennent d’être publiées. Au-delà du seul cas de l’A69, elles éclairent l’office du juge administratif dans le contentieux de la dérogation « espèces protégées » (DEP) : existence d’une raison impérative d’intérêt public majeur (RIIPM) et absence de solution alternative satisfaisante.

Pour mémoire, le rapporteur public est un magistrat indépendant chargé de proposer publiquement, à l’audience, une solution. Son avis ne lie pas les juges, mais il est le plus souvent suivi et éclaire utilement la lecture des décisions rendues.

Le cabinet Altes Avocats, qui est intervenu dans ce dossier pour le compte de la société concessionnaire Atosca, en première instance devant le tribunal administratif de Toulouse puis en appel devant la cour administrative d’appel de Toulouse, revient sur les principaux enseignements de ces conclusions.

I. Les apports relatifs à la dérogation « espèces protégées »

A. L’appréciation de la raison impérative d’intérêt public majeur (RIIPM)

1) Un standard distinct de la RIIPM issue de la directive Natura 2000

Le magistrat propose de considérer que la jurisprudence de la Cour de justice de l’Union européenne sur la RIIPM, rendue à propos des impacts sur les zones Natura 2000, n’est pas transposable à la RIIPM au titre de la DEP, qui correspondrait « à un standard distinct ». Cela pourrait permettre d’expliquer les éventuelles divergences entre la jurisprudence du CE et celle de la CJUE sur cette notion.

2) L’articulation entre la RIIPM et la déclaration d’utilité publique (DUP)

Le rapporteur public précise comment se distingue le contrôle de légalité de la DUP (bilan coûts-avantages) de celui de la RIIPM (mise en balance) :

  • Le bilan coûts-avantages de la DUP met en regard le projet contre lui-même (ses propres avantages contre ses propres inconvénients – y compris environnementaux).
  • La mise en balance de la RIIPM met en regard l’intérêt public du projet contre un intérêt tiers extérieur (la conservation des espèces), qui n’est pas un « coût » du projet à chiffrer, mais une valeur de principe dont le poids est indépendant du projet lui-même et peut évoluer avec le contexte écologique global.

Autrement dit : on ne demande pas si le projet est « rentable » une fois tous ses coûts et bénéfices additionnés, mais si l’intérêt public qu’il porte est assez impérieux pour l’emporter sur un principe de protection qui, lui, ne cesse de peser plus lourd.

Néanmoins, il estime qu’il est en pratique difficile de concevoir qu’un projet d’infrastructure réponde à une DUP mais pas à une RIIPM. Il précise, à cet égard, que le seul cas dans lequel le juge a remis en cause la RIIPM malgré une précédente DUP (déviation de Beynac) peut être interprété comme impliquant également une remise en cause de cette DUP.

3) Une appréciation globale, et non terme à terme, de la notion de RIIPM

Le rapporteur public estime que les termes de la RIIPM ne doivent pas être appréciés distinctement les uns des autres (intérêt public, caractère impératif, intérêt majeur).

Cette lecture prend l’exact contrepied de celle défendue par le rapporteur public Julie Burguburu dans le dossier de la déviation de Beynac, qui plaidait au contraire pour une appréciation terme à terme : « Nous sommes donc d’avis qu’il faut bien lire cette notion comme donnant un sens à chaque adjectif, ce qui seul justifie leur cumul. Pour motiver la dérogation, l’intérêt en cause doit être tout à la fois public, majeur et même impératif » (concl. sous CE, 28 déc. 2018, 6ème ch. jugeant seule, n° 419918 et 420260, classé en C).

Nicolas Agnoux fait cependant valoir que cette « surcharge d’épithètes signifie que la condition surpasse la simple existence d’un motif d’“intérêt général” » puisque le projet doit être d’une « importance telle » qu’il justifie une DEP. Pour autant, la RIIPM ne doit pas être retenue que pour les projets « exceptionnels », « indispensables » ou « d’une impérieuse nécessité ».

4) La prise en compte du caractère structurant du projet pour caractériser la RIIPM

Dans le cas d’un grand projet d’infrastructure ou d’aménagement, son « caractère structurant » doit être pris en compte dès lors qu’il peut s’insérer « dans une stratégie cohérente de long terme ou un projet urbain ». Le juge ne doit cependant pas rechercher si le projet est un facteur « suffisant », à lui seul, de développement économique du territoire. En l’espèce, c’est précisément ce caractère structurant qui est retenu au bénéfice de l’A69, le projet s’inscrivant dans une stratégie de long terme de désenclavement et de développement du bassin de vie de Castres-Mazamet.

Enfin, le rapporteur public estime qu’une situation critique n’a pas à être démontrée pour répondre à une RIIPM même si cela peut, le cas échéant, constituer un « indice pertinent » (voir en ce sens égal. CE, 29 janv. 2025, Sté Batigère Habitat, n° 489718).

5) La prise en compte des attentes exprimées par les acteurs du territoire

Pour apprécier l’existence de besoins locaux à satisfaire, le magistrat administratif insiste spécifiquement sur l’importance des « attentes exprimées localement » par les acteurs économiques et sociaux du territoire, qu’il regarde comme étant « les mieux placés pour les mesurer ». En l’espèce, il prend notamment en compte les avis (tous favorables) des collectivités, des organisations représentatives des employeurs et des salariés ainsi que des chambres consulaires.

Pour apprécier l’existence de besoins locaux à satisfaire, le magistrat administratif insiste spécifiquement sur l’importance des « attentes exprimées localement » par les acteurs économiques et sociaux du territoire, qu’il regarde comme étant « les mieux placés pour les mesurer ». En l’espèce, il prend notamment en compte les avis (tous favorables) des collectivités, des organisations représentatives des employeurs et des salariés ainsi que des chambres consulaires.

B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée »B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée

B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée »

Concernant la deuxième condition nécessaire à l’obtention d’une dérogation au titre des espèces protégées,  le rapporteur public précise qu’elle n’a pas pour objet de discuter de « la pertinence des objectifs poursuivis mais de rechercher une autre manière de les atteindre sous enveloppe fermée avec moins d’impact pour les espèces ».

Cette notion d’« enveloppe fermée » peut s’entendre, selon nous, comme le fait que l’alternative doit s’en tenir aux objectifs poursuivis et ce à isocoût, sans quoi elle ne serait plus réalisable avec les moyens susceptibles d’être alloués au projet.

En l’espèce, sur la solution alternative relative au renforcement de la liaison ferroviaire, le magistrat relève qu’elle ne répond pas aux besoins locaux auxquels répond l’autoroute. De plus, elle supposerait « une refonte complète des politiques de mobilité au niveau régional [ce] qui correspond en réalité à un projet distinct, bien plus vaste ».

II. Les autres apports notables des conclusions

Deux autres apports notables contenus dans les conclusions du rapporteur public peuvent être mis en avant.

D’une part, le rapporteur public semble admettre que les conditions d’exécution des travaux puissent être prises en compte par les juges afin d’apprécier la légalité de l’autorisation environnementale initiale dans le cas particulier où « les dégâts causés au milieu naturel [seraient] irrémédiables au point que, à la date à laquelle » le juge statue, il est « certain que les mesures d’évitement ou de compensation prévues par les autorisations sur ces emprises [ont été] rendues impossibles ». Il semble analyser une telle circonstance comme un changement des circonstances de fait dont le juge du plein contentieux devrait tenir compte.

D’autre part, il retient que les mesures compensatoires relatives aux zones humides peuvent être suffisantes sans qu’il soit obligatoire de démontrer l’équivalence fonctionnelle. En l’espèce, tel est le cas des mesures de compensation prévues par le porteur de projet dès lors qu’elles dépassent le ratio de compensation inscrit au SDAGE (150 %).

________________________________________________________________________________________________________________________

Au-delà du cas de l’A69, ces conclusions offrent une grille de lecture précieuse pour la sécurisation des grands projets d’infrastructure : appréciation globale de la RIIPM, prise en compte du caractère structurant du projet et des attentes exprimées par les acteurs du territoire, recherche des solutions alternatives « sous enveloppe fermée ».

Autant de repères que les porteurs de projets et leurs conseils auront intérêt à intégrer dès la constitution de leurs dossiers.

A69 Toulouse-Castres : le Conseil d’État rejette les pourvois des associations environnementales

A69 Toulouse-Castres : le Conseil d’État rejette les pourvois des associations environnementales

Par un arrêt du 29 juin 2026, le Conseil d’État a clôt, au niveau juridictionnel suprême de l’ordre administratif, le contentieux principal relatif à l’autorisation environnementale délivrée à Atosca pour la réalisation de l’autoroute A69 (CE, 29 juin 2026, aff. n°512448, 512492, 513071, 513102, 513191).

Tous les pourvois sont rejetés. Les demandes de sursis à exécution deviennent sans objet. Après un examen exhaustif de l’ensemble des griefs soulevés par les associations requérantes, la légalité de l’arrêté préfectoral d’autorisation environnementale du 1er mars 2023 se trouve ainsi définitivement confirmée.

I. Régularité de l’arrêt d’appel : tous les griefs rejetés

1.1. L’impartialité des magistrats (points 6-7)

Le grief tiré de la participation au délibéré au fond de magistrats ayant préalablement siégé dans la formation de sursis est écarté. Le juge du sursis exerce un office provisoire et n’est réputé avoir préjugé l’issue du litige que s’il est « allé au-delà de ce qu’implique nécessairement son office » — ce qui n’est pas le cas en l’espèce.

1.2. La note en délibéré (points 8-9)

La note produite par les associations le 26 décembre 2025, après clôture de l’instruction, faisant état de prétendues irrégularités dans l’exécution des travaux, n’obligeait pas la cour à rouvrir l’instruction. La légalité d’une autorisation s’apprécie à la date à laquelle elle a été délivrée, indépendamment des conditions dans lesquelles les travaux sont ensuite conduits.

1.3. Les autres griefs de régularité (points 10-11)

Le défaut d’instruction complémentaire sur un document d’expertise hydraulique est écarté, faute pour les requérants d’avoir assorti leur moyen des précisions nécessaires. Le grief d’insuffisance de motivation sur l’analyse socio-économique est rejeté pour le même motif : la cour n’était pas tenue de répondre à une argumentation non étayée.

II. Sur le fond : une validation de la légalité de l’autorisation environnementale

2.1. L’étude d’impact et la zone humide du château de Scopont (point 13)

La délimitation du périmètre d’étude de la zone humide et l’analyse des conditions d’alimentation en eau sont jugées suffisantes par une appréciation souveraine exempte de dénaturation.

2.2. La consultation des communes (points 14-16)

Seules les communes « intéressées par le projet » au regard des incidences environnementales notables sur leur territoire devaient être consultées. La consultation des 33 communes retenues par les préfets est donc jugée suffisante.

2.3. La convention d’Aarhus et la motivation de l’arrêté (point 20)

Ni l’article 6 de la convention d’Aarhus ni l’article L. 123-1 du code de l’environnement n’imposent à l’autorité compétente d’expliciter dans sa décision le sort réservé à chaque observation du public. Les préfets pouvaient légalement se borner à viser le rapport  et les conclusions de la commission d’enquête.

2.4. L’avis de l’architecte des Bâtiments de France (point 22)

La recommandation de l’ABF estimant « souhaitable » un tracé plus éloigné du château de Scopont ne constituait pas une réserve conditionnant le caractère favorable de son avis.

2.5. Les mesures de compensation des zones humides (points 24-27)

La méthode d’évaluation fonctionnelle par entités est validée, aucune norme obligatoire n’en imposant une autre. Le ratio de compensation de 246 % de la surface impactée est jugé conforme aux exigences du SDAGE Adour-Garonne (minimum 150 %). Le cumul des mesures compensatoires zones humides et risque inondation est admis, et la mesure de compensation jugée suffisante.

2.6. La trame verte et bleue (points 28-29)

Le moyen tiré de l’incompatibilité du projet avec les orientations nationales pour la préservation des continuités écologiques est écarté, ces orientations ne s’appliquant qu’aux projets approuvés par la loi, un décret ou un arrêté ministériel (et non par arrêté préfectoral).

2.7. La dérogation au titre des espèces protégées

a) Raison impérative d’intérêt public majeur (points 31-32)

C’était l’un des enjeux centraux du dossier. Le Conseil d’État valide la qualification retenue par la cour administrative d’appel de Toulouse au regard des bénéfices du projet : réduction d’un tiers du temps de trajet Toulouse-Castres, amélioration de la desserte d’un bassin de 130 000 habitants, désenclavement économique, amélioration du cadre de vie des riverains de la RN 126 et des conditions de sécurité routière.

Point essentiel : le Conseil d’État confirme que la raison impérative d’intérêt public majeur n’exige pas de démontrer une situation critique d’enclavement ou un décrochage démographique. Il suffit que le projet réponde, par sa nature et compte tenu des intérêts économiques et sociaux en jeu, à des bénéfices structurants. La déclaration d’utilité publique préalable pouvait légitimement être prise en compte.

b) Absence de solution alternative satisfaisante (points 33-35)

Pour l’A69, les alternatives étudiées – ferroviaire, aménagement de l’existant, passage à 2×2 voies de la RN 126 – sont jugées non satisfaisantes pour des motifs propres à chacune (temps de parcours, desserte limitée, absence de gain de temps comparable). Pour l’A680, l’alternative d’un tracé neuf est écartée car elle aurait réduit l’utilité de la bretelle existante et impliqué une surface d’impact supérieure.

c) Bon état de conservation des espèces (points 36-38)

Le Conseil d’État confirme que les gains compensatoires sont suffisamment quantifiés dans l’étude d’impact (Renoncule à feuilles d’ophioglosse, Mousse fleurie et Nigelle de France). Sur la Jacinthe de Rome (château de Scopont), il précise que la cour ne s’est pas fondée sur l’absence de protection et que la dérogation la mentionnait bien parmi les espèces protégées.

2.10. Évaluation des incidences Natura 2000 (points 39-42)

Sur le site Natura 2000 des Vallées du Tarn et de l’Agout, le Conseil d’État confirme que l’évaluation des incidences figurant dans le dossier était régulière et suffisante : l’absence d’observation de la Moule perlière dans l’aire d’étude rapprochée justifiait l’absence de mesures spécifiques en sa faveur ; l’Anguille d’Europe et la Truite fario n’avaient pas à être décrites faute de présence établie. L’évaluation des incidences ne doit porter que sur les espèces pour lesquelles le maintien en état de conservation du site est indispensable.

2.11. Covisibilité avec le château de Scopont (point 44)

La cour avait jugé que l’autoroute ne porterait pas atteinte à la perception visuelle du château, dès lors que son parc est arboré, que trois boisements denses seraient créés et que la RN 126 est déjà visible depuis le château. Le Conseil d’État valide cette appréciation, confirmant ainsi la légalité de l’autorisation sur le volet patrimoine.

III. Observations

Le Conseil d’État, statuant en formation solennelle (6e et 5e chambres réunies), a examiné l’intégralité des griefs – procéduraux comme substantiels – et les a tous rejetés, confirmant sur chacun des points que les préfets avaient agi dans le respect du droit applicable. Sa décision confirme la légalité de l’arrêté préfectoral d’autorisation environnementale du 1er mars 2023.

Deux enseignements transversaux peuvent être soulignés pour la pratique :

Sur le standard de la RIIPM, la décision confirme une lecture pragmatique : les bénéfices attendus d’un projet structurant, pris globalement, suffisent à caractériser la raison impérative d’intérêt public majeur sans qu’il soit nécessaire de prouver une situation de crise préexistante.

Sur la convention d’Aarhus, le Conseil d’État adopte une lecture rigoureuse et textuelle des exigences de motivation : les autorités compétentes ne sont pas tenues d’expliciter, décision par décision, le sort réservé à chaque observation du public.

Cette décision tranche le débat juridique en confirmant que les grands projets d’infrastructure peuvent avancer dans le respect du droit et de l’environnement.

Actualité législative – Un nouveau cadre pour les mesures compensatoires

Actualité législative – Un nouveau cadre pour les mesures compensatoires

Ce que change la loi de simplification de la vie économique du 26 mai 2026

L’article 42 de la loi n° 2026-403 du 26 mai 2026 de simplification de la vie économique modifie l’article L.163-1 du code de l’environnement sur deux points essentiels : la temporalité de mise en œuvre des mesures compensatoires et l’étendue du décret d’application. Ces évolutions méritent une attention particulière de la part des maîtres d’ouvrage.

I. Temporalité de mise en œuvre des mesures compensatoires

Les mesures de compensation devaient être effectives pendant toute la durée des atteintes, avec une obligation de résultat. Cela impliquait concrètement que les opérations soient accomplies au plus tard à l’achèvement des travaux — une contrainte souvent difficile à tenir en pratique.

La loi nouvelle assouplit sensiblement cette exigence : les mesures compensatoires pourront désormais être mises en œuvre après le démarrage des travaux, avec pour objectif l’absence de perte nette à terme.

Quatre conditions cumulatives à satisfaire

  1. La complexité ou les délais de mise en œuvre rendent impossible l’effectivité des mesures au moment des atteintes
  2. Le délai supplémentaire doit être « raisonnable » et « pertinent d’un point de vue écologique ».
  3. Ce délai doit être expressément inscrit dans l’arrêté d’autorisation environnementale du projet.
  4. À l’expiration du délai, le maître d’ouvrage doit garantir l’absence de perte nette, voire un gain de biodiversité.

    Contrôle de constitutionnalité

    Saisi de la loi, le Conseil constitutionnel a écarté les critiques dirigées contre cet article, jugeant qu’il ne remettait pas en cause « l’existence d’une obligation de compensation pesant sur le maître d’ouvrage afin de garantir l’absence de perte nette de biodiversité » (Décision n° 2026-903 DC du 21 mai 2026).

    II. Nécessité d’un décret d’application

    La loi élargit également le périmètre du décret en Conseil d’État applicable. Initialement, ce décret ne concernait que le dernier alinéa du II de l’article L. 163-1 du code de l’environnement (voir les articles R. 163-1-A du code de l’environnement et R. 141-6 et R. 151-7 du code de l’urbanisme sur les zones de renaturation préférentielles).

    Désormais, ce décret devra préciser l’ensemble des dispositions de l’article L. 163-1, y compris le nouveau régime issu du I. Il aura pour mission de définir les notions clés introduites par la loi : délai « raisonnable », « pertinence écologique », modalités d’application aux arrêtés complémentaires.

    Régime transitoire : dans l’attente de la publication du décret d’application, l’ancienne version de l’article L. 163-1 continue de s’appliquer. Les maîtres d’ouvrage doivent donc maintenir le respect des exigences antérieures jusqu’à l’entrée en vigueur du nouveau texte réglementaire.

    Nos conseils pratiques aux opérateurs :

    1. Anticiper la justification du délai. Le bénéfice du nouveau régime est conditionné à la démonstration d’une impossibilité pratique. Constituez dès à présent un dossier documenté (complexité technique, délais de transplantation, contraintes écologiques saisonnières) pour étayer cette impossibilité devant l’autorité préfectorale.
    2. Veiller au contenu de l’arrêté d’autorisation. Le délai décalé n’est opposable qu’à la condition d’être expressément mentionné dans un arrêté (autorisation environnementale, mais peut être également arrêté complémentaire). Lors de l’instruction, vérifiez que cet élément figure bien dans le projet d’arrêté et, le cas échéant, demandez-en l’insertion explicite.
    3. Maintenir une obligation de résultat à terme. L’assouplissement calendaire ne dispense pas d’atteindre l’objectif d’absence de perte nette. Mettez en place des indicateurs de suivi et un calendrier de mise en œuvre opposable, afin de démontrer le respect de cet objectif à l’échéance fixée.
    4. Surveiller la publication du décret d’application. Les notions de « délai raisonnable » et de « pertinence écologique » sont pour l’heure indéfinies. Le décret à venir sera déterminant : suivez avec Altes son élaboration et anticipez son impact sur les projets en cours d’instruction.
    Questions autour d’une filière REP du bâtiment – Assises Nationales des déchets 2019

    Questions autour d’une filière REP du bâtiment – Assises Nationales des déchets 2019

    Les 15ème Assises Nationales des Déchets se sont déroulées à Nantes les 2 et 3 octobre 2019, dans un contexte législatif actif avec le projet de loi anti gaspillage et économie circulaire.

    La synthèse des débats, réalisée par Thierry Meunier, Président de l’Association (Groupe Séché Environnement) est en ligne.

    lire plus…

    FAQ : INTÉGRER L’ÉCONOMIE CIRCULAIRE DANS LE BTP

    FAQ : INTÉGRER L’ÉCONOMIE CIRCULAIRE DANS LE BTP

    Elaborée dans le cadre d’une collaboration entre l’Institut Nationale de l’Economie Circulaire et le cabinet Enckell Avocats, cette publication identifie les leviers à mobiliser pour faciliter l’implémentation de l’économie circulaire dans le BTP.

    Opérationnel et didactique, ce document traite, sous forme de questions – réponses, un ensemble de thématiques pour réussir son projet d’économie circulaire.

    Avec la participation de nombreux partenaires.

    Pour aller sur le site de l’INEC, c’est ici

    Pour télécharger la FAQ c’est là :

    REP des déchets du bâtiment : le calendrier décalé se précise

    REP des déchets du bâtiment : le calendrier décalé se précise

    Responsabilité élargie des producteurs de #déchets du #bâtiment : le calendrier se précise et confirme le vide juridique entre :

    – la date d’entrée en vigueur « juridique » de la REP, fixée au 1er janvier 2022,

    – et son entrée en vigueur opérationnelle, qui interviendra de façon certaine bien plus tard.

    1/ Le Ministère de la Transition écologique vient d’engager le 23 novembre 2021, auprès des acteurs intéressés, la phase de consultation restreinte des projets de décret et de cahier des charges de la filière REP bâtiment.

    2/ Les parties prenantes ont jusqu’au 8 décembre pour faire part de leurs commentaires.

    3/ La consultation publique obligatoire sur le cahier des charges pourra ensuite se tenir (3 à 4 semaines).

    4/ De sorte que la publication au Journal Officiel (JO) n’interviendra pas avant janvier 2022.

    5/ Les éco-organismes candidats connaitront alors les règles définitives et pourront élaborer leurs dossiers de demande d’agrément accompagnés des documents techniques juridiques (barèmes, contrats d’adhésion, contrat de référencement et de soutien financier, marchés de service…). Ce qui prendra plusieurs semaines/mois à compter de la publication des textes au JO.

    6/ A compter de la réception des candidatures (délai indéterminé car aucune règle), le Ministère aura ensuite six mois pour se prononcer (art R 541-87 Code env).

    7/ Une fois agrées, le ou les éco-organismes pourront passer les contrats avec les professionnels du déchets (guichet ouvert ou marché de service avec, dans ce dernier cas, de possibles allotissements avec appel d’offre et mise en concurrence) fixant les règles à respecter de part et d’autre (montant du soutien, modalités de la collecte, tri, reporting, soutien aux collectivités territoriales …).

    8/ C’est seulement à compter de cette date que le dispositif sera alors pleinement opérationnel, notamment les soutiens financiers

    (voir en ce sens le CP du Ministère : https://www.ecologie.gouv.fr/gouvernement-precise-modalites-mise-en-oeuvre-nouvelle-filiere-responsabilite-elargie-des)

    Ainsi, le maintien dans le projet de décret d’une date de démarrage de la filière au 1er janvier 2022 interroge.

    S’agit-il d’une mesure d’affichage ?

    Le Ministère de l’environnement attend-il des metteurs en marché qu’ils mettent en place des systèmes individuels en urgence pour combler les quelques mois de carence ?

    Les producteurs de déchets qui répondent aux conditions de la loi et du décret (tri…) pourront-ils prétendre à une gestion ou un traitement sans frais de leurs déchets ? Dans ce cas, qui paiera ?

    Les collectivités territoriales devront-elles continuer à réceptionner sans contrepartie des déchets du bâtiment  dans les déchetteries publiques ?

    Les éco-organismes en préfiguration devront-ils pallier à cette situation via une application rétroactive de la REP par rapport à leur date d’agrément ?

    En pratique, si une certaine rétroactivité peut-être envisageable, elle implique d’assortir au dispositif déjà fort complexe de la REP Bâtiment des modalités supplémentaires. Ce qui dépend du reste exclusivement du volontariat des metteurs en marché, dans la mesure ou ils ne sont pas responsables de ce calendrier.

    Il est compréhensible que l’ambition de la REP bâtiment implique un délai supplémentaire préalable à sa mise en oeuvre; ce que les acteurs intéressés ont du reste demandé depuis l’adoption de la loi AGEC fixant cette date ambitieuse du 1er janvier 2022.

    Il est cependant important que chacun comprenne les modalités et les conséquences de ce délai supplémentaire qui, en l’état des derniers  projets en consultation, ne semble pas clairement assumé.

    A lire les documents en consultation restreinte :

    1/ Le projet de décret de la REP bâtiment  projet décret.pdf

    2/ Le projet de cahier des charges de la REP bâtiment Projet CDC REP.pdf

    Déchets du bâtiment : La consultation publique du projet de décret REP est terminée

    Déchets du bâtiment : La consultation publique du projet de décret REP est terminée

    Afin notamment de réduire le nombre de déchets du bâtiment dans les dépôts sauvages, le gouvernement a organisé la création d’une filière de responsabilité élargie du producteur (REP). Ainsi, la loi AGEC, adoptée en 2020, prévoit l’entrée en vigueur de cette nouvelle responsabilité pour les produits et les matériaux de construction du secteur du bâtiment (PMCB) au 1er janvier 2022.

    Pour ce faire, le gouvernement a élaboré plusieurs mesures d’application de cette REP, dans un projet de décret dont la mise en consultation s’est terminée le 26 juillet 2021 (Projet de décret relatif à la responsabilité élargie du producteur pour les produits et les matériaux de construction du secteur du bâtiment).

    La consultation publique du cahier des charges de la filière REP doit à présent  commencer.

    lire plus…

    Travaux du bâtiment : le gouvernement fixe les conditions du nouveau diagnostic pré-démolition (PMD)

    Travaux du bâtiment : le gouvernement fixe les conditions du nouveau diagnostic pré-démolition (PMD)

    Par deux décrets n° 2021-821 et n° 2021-822 du 25 juin 2021, le gouvernement vient préciser les conditions relatives au diagnostic dit PMD (gestion des produits, matériaux et  déchets issus du bâtiments).

    L’objectif est d’apporter aux acteurs des travaux du bâtiments des règles une méthodologiques permettant de disposer d’une « carte d’identité du bâtiment », soit un document de référence, avec des données fiables et quantifiées. Il améliore le processus de déconstruction sélective, et la traçabilité des matériaux et déchets du bâtiment.

    L’ancien diagnostic était critiqué à plusieurs égard : exclusivement relatif aux déchets, il était réalisé dans seulement 5 % des cas.

    Le nouveau diagnostic pré-démolition (PMD) doit répondre aux attentes et objectifs en devenant une condition préalable et utile à la bonne mise en œuvre de l’économie circulaire dans le secteur du bâtiment.

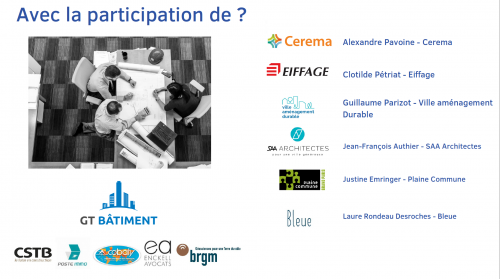

    Le cabinet Enckell Avocats a été associé à la concertation conduite pour l’élaboration de ce texte, en partenariat avec d’autres parties prenantes. Ce sujet, bien que technique, est indispensable, avec le tri et la traçabilité, à l’essor de l’économie circulaire du bâtiment.

    Voici notre analyse des décrets.

    lire plus…

    Terres excavées et sédiments : le gouvernement fixe les conditions la sortie du statut de déchet

    Terres excavées et sédiments : le gouvernement fixe les conditions la sortie du statut de déchet

    Contexte

    Les travaux du BTP génèrent chaque année plus de 200 millions de tonnes de déchets et déblais. Afin d’améliorer leur gestion et de renforcer l’économie circulaire, le gouvernement a mis en place un nouvel édifice légal règlementaire depuis la loi LTECV, renforcé par la loi AGEC.

    Un arrêté ministériel du 4 juin 2021 sur la sortie du statut de déchets pour les terres excavées et sédiments ayant fait l’objet d’une préparation en vue d’une utilisation en génie civil ou en aménagement, publié au Journal Officiel le 27 juin 2021, fixe les critères permettant à ces déchets de devenir des produits, pour plus grande acceptabilité des matières premières secondaires.

    Poursuivant la démarche d’adaptation et de simplification de la prévention et de la gestion des déchets, il complète la règlementation spécifique aux terres excavées et aux sédiments et répond ainsi à une demande de sécurité juridique des professionnels du secteur (notamment pour les terres les acteurs du Grand Paris express, mais aussi pour les sédiments Voies navigables de France).

    Ce texte est adopté dans la continuité de trois récents décrets pris en application de la loi AGEC (un décret sur la traçabilité des déchets, un décret sur le contrôle par vidéo des décharges, et un décret sur la sortie du statut de déchet). Ainsi, depuis que la sortie du statut de déchet n’exige plus de recourir à une installation (ICPE ou IOTA), tout producteur ou détenteur peut demander à l’autorité compétente d’en établir les critères.

    C’est à ce titre que l’arrêté ministériel du 4 juin 2021 précise les critères de sortie du statut de déchet des terres excavées et des sédiments.  Que faut-il en retenir ?

    lire plus…

    FAQ : Intégrer l’économie circulaire dans le BTP

    FAQ : Intégrer l’économie circulaire dans le BTP

    Elaborée dans le cadre d’une collaboration entre l’Institut National de l’Economie Circulaire et Maître Carl Enckell, cette publication identifie les leviers à mobiliser pour faciliter l’implémentation de l’économie circulaire dans le BTP.

    Capture d’écran 2021-06-22 à 19.24.07.png

    Opérationnel et didactique, ce document traite, sous forme de questions – réponses, un ensemble de thématiques pour réussir son projet d’économie circulaire.

    Capture d’écran 2021-06-22 à 19.20.25.png

    Avec la participation de nombreux partenaires.

    Capture d’écran 2021-06-22 à 19.20.33.png

    Pour télécharger la FAQ, c’est ICI

    Ou ici : https://institut-economie-circulaire.fr/faq-integrer-leconomie-circulaire-dans-le-btp/

    Prorogation de l’état d’urgence sanitaire au 10 juillet 2020 : l’environnement n’est pas discriminé par rapport à l’urbanisme !

    Prorogation de l’état d’urgence sanitaire au 10 juillet 2020 : l’environnement n’est pas discriminé par rapport à l’urbanisme !

    La loi d’urgence du 23 mars 2020 pour faire face à l’épidémie de Covid-19 a tracé le cadre des mesures transitoires pouvant être prises par ordonnances par le Gouvernement entre le 24 mars 2020 et le 24 juin 2020 (art 11 I, Loi n°2020-290 du 23 mars 2020 d’urgence pour faire face à l’épidémie de Covid-19), notamment en ce qui concerne les règles de procédures administratives applicables. Le texte a été modifié à plusieurs reprises depuis lors. Les dernières évolutions en matière de délai résultent de l’ordonnance 2020-539 du 7 mai 2020, de la loi n°2020-546 du 11 mai 2020 prorogeant l’état d’urgence sanitaire et de l’ordonnance n° 2020-560 du 13 mai 2020 fixant les délais applicables à diverses procédures pendant la période d’urgence sanitaire.

    Désormais, les délais issus de la prorogation de l’état d’urgence sanitaire jusqu’au 10 juillet 2020 inclus (art 1 loi n°2020-546 du 11 mai 2020) ne s’appliquent plus aux autorisations environnementales ni aux autorisations d’urbanisme, qui bénéficient toutes d’un régime spécial.

    La cristallisation des délais des projets soumis à autorisations environnementales ou à autorisation d’urbanisme a été décidée dans un objectif de relance de l’économie et, donc, de sécurité juridique. Le Rapport au Président de la République joint à la dernière ordonnance ajoute que les délais fixés correspondent « à la date qu’avaient anticipé tous les acteurs« .

    lire plus…

    loi antigaspi et économie circulaire : un calendrier d’application ambitieux en période de crise sanitaire (MTES)

    loi antigaspi et économie circulaire : un calendrier d’application ambitieux en période de crise sanitaire (MTES)

    Le Ministère de la Transition Ecologique et Solidaire (MTES), autrement dit Ministère de l’environnement, vient de diffuser un calendrier d’application de la loi n° 2020-105 du 10 février 2020 relative à la lutte contre le gaspillage et à l’économie circulaire, dite AGEC.

    Ce document  met à jour le calendrier d’adoption des textes d’application initialement prévus au premier semestre 2020. Il permet de connaitre par avance un échéancier important pour les parties prenantes concernées par les réformes (collectivités publiques, acteurs économiques, associations et ONG…).

    Le planning conserve notamment des échéances parfois très brèves dans le contexte actuel de crise sanitaire. Décryptage.

    lire plus…

    Actualisation des règles de procédures administratives pendant la crise sanitaire du Covid-19

    Actualisation des règles de procédures administratives pendant la crise sanitaire du Covid-19

    La loi d’urgence du 23 mars 2020 pour faire face à l’épidémie de Covid-19[1] trace le cadre des mesures transitoires qui pourront être prises par ordonnances par le Gouvernement entre le 24 mars 2020 et le 24 mai 2020[2]. Les quatre ordonnances du 25 mars 2020 relatives aux règles de procédure administrative ont déjà été amplement commentées.

    Elles ont cependant été modifiées depuis lors par un décret d’application du 1er avril 2020 puis une nouvelle ordonnance du 15 avril 2020.

    • Adaptation des règles applicables devant les juridictions de l’ordre administratif

    L’ordonnance n°2020-305 du 25 mars 2020[3] permet pour les juridictions administratives de renforcer des formations collégiales incomplètes par des magistrats d’autres juridictions ; d’informer les parties par tout moyen des dates d’audience ; de recourir largement aux télécommunications pour tenir les audiences.

    Les procédures d’urgence sont également adaptées. Sont autorisés à statuer sans audience le juge des référés et les cours administratives d’appel sur les demandes de sursis à exécution.

    • Prorogation des délais échus et adaptation des procédures

    L’ordonnance n°2020-306 du 25 mars 2020[4] autorise le report de l’accomplissement de démarches administratives (acte, formalité, inscription…) quand elles n’ont pas pu être réalisées pendant la durée de l’état d’urgence augmentée d’un mois. Elles pourront l’être après cette période dans le délai normalement prévu et au plus tard dans les deux mois suivant la fin de cette période. L’ordonnance proroge certaines mesures juridictionnelles ou administratives.

    Elle précise également la suspension de certains délais pour les relations avec l’administration, essentiellement dans les procédures où le silence de l’administration vaut acceptation.

    Cette ordonnance a cependant par la suite été modifiée et complétée par un décret et une ordonnance créant des régimes spécifiques en matière d’ICPE et d’urbanisme.

    1/ Ainsi en application du décret n° 2020-383 du 1er avril 2020[5] portant dérogation au principe de suspension des délais pendant la période d’urgence sanitaire liée à l’épidémie de covid-19, certains délais suspendus reprennent leur cours à compter du 3 avril 2020 compte tenu des enjeux pour la sécurité, la protection de la santé et de la salubrité publique et la préservation de l’environnement (par ex. : délais relatifs à la réalisation de travaux fixés dans les autorisations environnementales ou la sécurité et la sûreté des ouvrages hydrauliques).[6]

    2/ De plus, l’ordonnance n° 2020-427 du 15 avril 2020 portant diverses dispositions en matière de délais pour faire face à l’épidémie de Covid-19[7] publiée au Journal Officiel du 16 avril, prévoit dans son article 8, d’introduire de nouveaux articles à l’ordonnance n°2020-306.

    Concernant les délais de recours contre les autorisations d’urbanisme (nouvel article 12 bis de l’ordonnance 2020-306), sont modifiés les délais relatifs aux décision de non-opposition à une déclaration préalable ou d’un permis de construire, d’aménager ou de démolir. On distingue :

    • si le délai a expiré avant le 12 mars 2020, il n’est pas modifié.
    • si le délai expire après le 12 mars 2020, le délai est suspendu entre le 12 mars 2020 et le 24 mars 2020. Il recommence à courir le 24 mai 2020, sans que cette durée puisse être inférieure à sept jours, pour permettre aux justiciables de saisir la juridiction[8].
    • si le délai de recours devait commencer à courir entre le 12 mars 2020 et le 24 mai 2020, son point de départ est reporté au 24 mai 2020.

    Concernant les délais d’instruction (nouvel article 12 ter de l’ordonnance 2020-306), sont concernés les « délais d’instruction des demandes d’autorisation et de certificats d’urbanisme et des déclarations préalables […] ainsi que les procédures de récolement« . De plus, «les mêmes règles s’appliquent aux délais impartis aux collectivités territoriales et à leurs établissements publics, aux services, autorités ou commissions, pour émettre un avis ou donner un accord dans le cadre de l’instruction d’une demande ou d’une déclaration mentionnée à l’alinéa précédent. ». On distingue :

    • Si le délai a expiré et produit ses effets avant le 12 mars 2020, il n’est pas modifié.
    • Si le délai expire après le 12 mars 2020, il est suspendu entre le 12 mars et le 24 mai.
    • Si le délai devait commencer entre le 12 mars et le 24 mars 2020, son point de départ est reporté au 24 mai 2020.

    Concernant les délais relatifs à certaines procédure de préemption (nouvel article 12 quarter de l’ordonnance 2020-306), ceux-ci sont modifiés dans les mêmes conditions que les délais d’instruction.

    Concernant les enquêtes publiques, consultation et participation du public, les dispositions de l’article 12 de l’ordonnance n°2020-306 relatives aux enquêtes publique réalisées pour des projets présentant un intérêt national et un caractère urgent demeurent. Toutefois, l’article 5 de l’ordonnance n°2020-427 modifie l’article 7 de l’ordonnance n°2020-306 : les délais prévus pour la consultation ou la participation du public (à l’exception des enquêtes publiques régies par l’article 12) sont suspendus jusqu’à l’expiration d’une période de sept jours après le 24 mai 2020.

    Recommandation : Dans le cadre de projets nécessitant l’obtention de plusieurs autorisations administrations, il convient de prendre en compte les délais, ainsi que les délais du décret du 1er avril 2020[9] créant un régime spécifique pour les ICPE.

    Par ailleurs, le rapport au Président de la République[10] indique que la date d’achèvement de ce régime dérogatoire n’est fixée qu’à titre provisoire. Elle méritera d’être réexaminée dans le cadre des mesures législatives de préparation et d’accompagnement de la fin du confinement. Le Gouvernement devra adapter en conséquence la fin de la « période juridiquement protégée » pour accompagner la reprise de l’activité économique et le retour aux règles de droit commun de computation des délais.

    • Mesures d’adaptation des règles de procédure et d’exécution des contrats de la commande publique

    L’ordonnance n°2020-319 du 25 mars 2020[11] adapte les règles de passation, de délais de paiement, d’exécution et de résiliation des contrats publics, en particulier les règles relatives aux contrats de la commande publique.

    Il peut y avoir prolongation des délais des procédures de passation en cours, et aménagement des modalités de mise en concurrence.

    Il peut également y avoir prolongation des contrats dont la durée d’exécution arrive à échéance pendant cette période au-delà de la durée maximale indiquée dans le code de la commande publique, et les autorités contractantes sont autorisées à s’approvisionner auprès de tiers malgré d’éventuelles clauses d’exclusivité.

    Des mesures sont également prises afin de faire obstacle aux sanctions pouvant être infligées aux titulaires de contrats publics qui ne pourraient pas respecter certaines clauses en raison de l’état d’urgence sanitaire.

    Le texte fixe également des règles dérogatoires concernant le paiement des avances et des modalités d’indemnisation en cas de résiliation de marchés publics ou d’annulation de bons de commande.

    Par Carl Enckell et Lisa Viry, Enckell Avocats

    [1] Loi n°2020-290 du 23 mars 2020 d’urgence pour faire face à l’épidémie de Covid-19, publiée au JORF le 24 mars 2020

    [2] Art. 4 Loi n°2020-290 du 23 mars 2020

    [3] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041755612&categorieLien=id et https://www.cnb.avocat.fr/sites/default/files/ordonnance_juridictions_administratives_cnb.pdf

    [4] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041755644

    [5] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041776739&categorieLien=id

    [6]https://www.legifrance.gouv.fr/affichTexte.do;jsessionid=0F4F264E1E7578C3A86960643646A390.tplgfr37s_3?cidTexte=JORFTEXT000041776739&dateTexte=&oldAction=rechJO&categorieLien=id&idJO=JORFCONT000041776639

    [7] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041800899&categorieLien=id

    [8] Rapport au Président de la République relatif à l’ordonnance n° 2020-427 du 15 avril 2020 portant diverses dispositions en matière de délais pour faire face à l’épidémie de covid-19, JORF n°0093 du 16 avril 2020

    [9] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041776739&categorieLien=id

    [10] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041800867&categorieLien=id

    [11] https://www.legifrance.gouv.fr/affichTexte.do?cidTexte=JORFTEXT000041755875

    Décret du 16 avril 2020 (composantes de la TGAP) : les déblais de chantier du BTP toujours exemptés

    Décret du 16 avril 2020 (composantes de la TGAP) : les déblais de chantier du BTP toujours exemptés

    Le décret du 16 avril 2020 n° 2020-442 relatif aux composantes de la taxe générale sur les activités polluantes (entré en vigueur le 19 avril 2020) vient, entre autre chose, modifier les produits taxables de la composante sur les matériaux d’extraction de la taxe générale sur les activités polluantes (TGAP).

    Pour rappel, la TGAP, dont les principes sont codifiés à l’article 266 sexies du code des douanes, se décline en cinq composantes : déchets, émissions, huiles, lessives et matériaux d’extraction.

    Ainsi, le décret du 16 avril 2020 abroge le décret du 21 février 2001 qui définissait les matériaux visés par la composante matériaux d’extraction.

    Article 1, Décret n°2001-172 du 21 février 2001 (abrogé le 19 avril 2020) Article 2, Décret n° 2020-442 du 16 avril 2020 (en vigueur le 19 avril 2020)
    Les matériaux d’extraction mentionnés au 6 du I de l’article 266 sexies du code des douanes sont ceux des types généralement destinés aux travaux publics, au bâtiment et au génie civil, à l’exclusion des pierres taillées ou sciées, des pavés, de l’ardoise, de l’argile, du gypse et du calcaire et de la dolomie industriels.

    Pour l’application de l’alinéa précédent, sont considérés comme « calcaire industriel » et « dolomie industrielle » les produits de l’espèce destinés à être utilisés pour les seules industries du ciment, de la chaux, de la sidérurgie, des charges minérales et à enrichir les terres agricoles.

    Les matériaux d’extraction qui relèvent des positions et sous-positions suivantes de la nomenclature combinée figurant en annexe I au règlement (CEE) n° 2658/87 du Conseil du 23 juillet 1987 susvisé, dans sa rédaction en vigueur au 1er janvier de l’année où intervient le fait générateur mentionné au 6 de l’article 266 septies du code des douanes, sont ceux qui remplissent les caractéristiques mentionnées au a du 6 du I de l’article 266 sexies du même code :
    1° Sables naturels de la position 2505 ;
    2° Cailloux, graviers et pierres concassées de la sous-position 2517 10 ;
    3° Granulés, éclats et poudre de diverses pierres des sous-positions 2517 41 et 2517 49

    Comparaison des matériaux concernés par la composante matériaux d’extraction de la TGAP

    Le décret du 16 avril 2020 détail les deux critères cumulatifs pour rendre éligible des matériaux d’extraction à la TGAP.

    Le premier concerne les caractéristiques (la nature) des matériaux livrés ou utilisés pour la  première fois (fait générateur). Il s’agit de :

    « 1° Sables naturels de la position 2505 ;

    2° Cailloux, graviers et pierres concassées de la sous-position 2517 10 ;

    3° Granulés, éclats et poudre de diverses pierres des sous-positions 2517 41 et 2517 49 »

    Le second énonce que les usages de ces matériaux d’extraction sont :

    « 1° la fabrication des couches d’assises et de surface, y compris les ballasts, des immeubles, notamment les voies de circulation, à l’exclusion de la fabrication du liant des enrobés

    2°
la fabrication de béton, à l’exclusion de la fabrication du liant. »

    Bien que, le décret du 16 avril 2020 reste silencieux quant au statut des matériaux excavés lors de travaux de construction, il supprime la référence aux matériaux « des types généralement destinés aux travaux publics, au bâtiment et au génie civil » (article 1, décret n°2001-172 du 21 février 2001).

    Cela s’inscrit dans la lignée de la circulaire TGAP du 27 juin 2019 selon laquelle «les matériaux excavés dans le cadre des travaux de construction ou de génie civil ne sont pas soumis à la TGAP lorsqu’ils sont utilisés pour les besoins du chantier ou livrés en dehors de l’enceinte du chantier » (page 75).

    Voir en ce sens l’article : http://www.enckell-avocats.com/archive/2019/01/28/les-deblais-de-chantier-valorises-sont-exemptes-de-la-taxe-g-6124350.html

    Dans ce cadre, le décret du 16 avril 2020 ne remet pas en cause l’exemption de la TGAP extraction aux déblais de chantier.

    Carl Enckell et Lisa Viry, Enckell Avocats

    Questions autour d’une filière REP du bâtiment – Assises Nationales des déchets 2019

    Questions autour d’une filière REP du bâtiment – Assises Nationales des déchets 2019

    Les 15ème Assises Nationales des Déchets se sont déroulées à Nantes les 2 et 3 octobre 2019, dans un contexte législatif actif avec le projet de loi anti gaspillage et économie circulaire.

    La synthèse des débats, réalisée par Thierry Meunier, Président de l’Association (Groupe Séché Environnement) est en ligne.

    Débats de haute qualité au sein de l’atelier 6 des Assises. Autour de la mise en place d’une filière REP du bâtiment, les avis des parties prenantes, professionnels et ministère, divergent. Mais le dialogue reste ouvert.

    Capture d’écran 2019-10-07 à 17.22.20.png« BTP : on y est », provoquait le titre de cet atelier. En effet, le recyclage et le réemploi dans les travaux publics sont devenus une réalité. Mais si ça avance pour le « TP », le sujet complexe est désormais celui du Bâtiment (le « B »). Un sujet de poids — 42 à 46 millions de tonnes par an —pour lequel on se dirige vers la mise en place d’une filière REP, le projet de loi ayant franchi le cap du Sénat.

    Positions tranchées

    0.pngLes parties prenantes sont encore divisées. La diversité des matériaux à traiter, mais aussi la multiplicité des acteurs concernés, et possiblement assujettis à la REP (producteurs, distributeurs, maîtres d’œuvre, traiteurs de matériaux…), incite les professionnels à une grande prudence. 14 organisations professionnelles se sont rassemblées pour commander une étude exhaustive sur le sujet.

    Ses chiffres correspondent à ceux des administrations, avec notamment la mise en valeur des objectifs 2020 de valorisation matière première à coup sûr atteints (70 %) pour les inertes… mais pas pour les « non inertes-non dangereux ». En toute logique puisqu’il s’agit des multiples matériaux du second œuvre — pour environ 10 millions de tonnes annuelles — où le déficit de recyclage est réel (plastique, plâtres, bois…) malgré les progrès déjà réalisés.

    Sans titre2.jpeg

    Quelle organisation ?

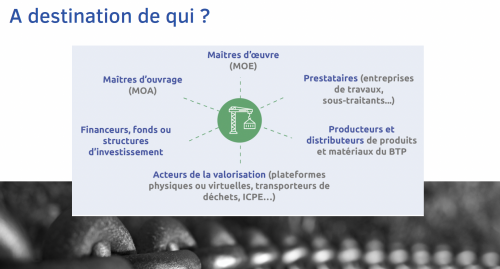

    Capture d’écran 2019-10-07 à 17.20.35.pngPour autant, si elles affirment leur volontarisme pour animer la suite de ces efforts, les organisations professionnelles sont réticentes à la mise en place d’une REP. Elles en appellent plutôt à une gouvernance originale, de l’ordre de l’« interprofession »… une notion dont l’imprécision ne semble pas satisfaire l’administration. Alors, dossier bloqué ? Pas forcément. À travers les échanges des débatteurs — Jacques Vernier, président de la commission des filières REP au ministère ; et Carl Enckell, avocat représentant pour les organisations professionnelles —, il semble bien que la réflexion pourrait se recentrer utilement sur le seul sujet des « non inertes — non dangereux ».

    Une autre échelle de territoire ?

    Peut-être faudrait-il également prendre l’avis éclairé d’autres experts, comme celui de Thibaut Mariage, représentant la Fédération wallonne des Recycleurs de Déchets de construction Federeco, qui démontre que la mise en œuvre d’un effort de collecte et de recyclage de déchets du BTP peut être un vrai succès. Lors de l’atelier, il a sans surprise vanté le maillage des centres de recyclage et leur proximité avec les chantiers, qui en ont fait la réussite, avec également la mise en place d’une haute exigence en matière de conformité réglementaire, avec des normes de qualité contrôlées et des cahiers des charges exigeants. Mais peut-être cette réussite tient-elle surtout à l’échelle du territoire concerné, restreint pour ce qui est de la Wallonie ? Ce qui ne pourrait se transposer en France qu’avec la mobilisation d’entités telles que les Régions.

    —————————————————————————————————————

    Les 14 organisations professionnelles qui ont confié au groupement ENOTIKO, INDDIGO et ENCKELL AVOCATS une étude nationale ayant pour objectifs de faire un état des lieux le plus complet possible de la gestion des déchets du bâtiment, puis d’identifier des solutions d’amélioration de la collecte et de la valorisation des déchets du bâtiment, sont : AIMCC – Association française des industries des produits de construction, CAPEB – Confédération de l’Artisanat et des Petites Entreprises du Bâtiment, CGI – Confédération Française du Commerce de Gros et International, FDME – Fédération des Distributeurs de matériel électrique, FEDEREC (Fédération Professionnelle des Entreprises du Recyclage), FFB – Fédération Française du Bâtiment, Fnade – Fédération Nationale des Activités de la Dépollution et de l’Environnement, FNAS – Fédération Française des Négociants Appareils Sanitaires, FNBM – Fédération du Négoce du Bois et des Matériaux de Construction, FND – Fédération Nationale de la Décoration, Union sociale pour l’habitat, SEDDRe – Syndicat des Entreprises de Déconstruction, Dépollution et Recyclage, SNEFiD – Syndicat National des Entrepreneurs de la Filière Déchet, UNICEM – Union nationale des industries de carrières et matériaux de construction.

    Les conclusions de l’étude doivent alimenter les réflexions des pouvoirs publics lancées à l’occasion de la publication de la Feuille de Route Économie Circulaire (FREC) au printemps 2018 et devant aboutir dans le cadre de la loi Anti gaspillage et économie circulaire. Cette étude doit permettre de créer les conditions de décision et de mise en œuvre de solutions permettant de :

    • favoriser le réemploi des matériaux en fin de vie des bâtiments ;

    • optimiser la collecte des déchets pour toutes les entreprises ;

    • accompagner le développement des filières de réemploi, recyclage et valorisation ;

    • éviter les dépôts sauvages.

    Nouvelle session de formation ENCKELL AVOCATS / RECOVERING -Les déchets du BTP sont les ressources de demain

    Environnement.jpgL’actualité en matière de sortie de statut de déchets de certains matériaux vient de montrer que la frontière entre les déchets et les ressources tend à disparaitre.

    Dans ce contexte, le Cabinet Enckell Avocats et
    la société de conseil Recovering poursuivent leurs formations/débats sur cette thématique.

    Le jeudi 2 octobre 2014, de 9h à 12h30, nous organiserons une nouvelle session de formation : « Les déchets du BTP sont les ressources de demain: Comment maitriser l’évolution des filières et de la réglementation ? »

    Les maîtres d’ouvrage publics ou privés et les entreprises du secteur se doivent de contribuer à la transformation qui s’annonce, tout en prenant en considération les nombreux aspects techniques, économiques et réglementaires. Or cela ne peut se faire qu’avec une connaissance des enjeux, lesquels sont encore trop mal connus.

    C’est pourquoi nous vous proposons, avec Jean-Yves Burgy d’analyser la faisabilité des projets au regard du cadre juridique et de ses évolutions prochaines. La formation se déroulera au Cabinet Enckell Avocats le jeudi 2 octobre 2014 de 9h à 12h30.

    Pour les informations pratiques et télécharger le formulaire d’inscription, c’est ici.

    Autoroute A69 : que retenir des conclusions du rapporteur public devant le Conseil d’État ?

    Autoroute A69 : que retenir des conclusions du rapporteur public devant le Conseil d’État ?

    Par un arrêt du 29 juin 2026 (n° 512448 et s., classé en A), le Conseil d’État a définitivement validé les autorisations environnementales de l’autoroute A69 entre Castres et Toulouse, confirmant l’arrêt rendu le 30 décembre 2025 par la cour administrative d’appel de Toulouse.

    Les conclusions prononcées dans cette affaire par le rapporteur public, Nicolas Agnoux, viennent d’être publiées. Au-delà du seul cas de l’A69, elles éclairent l’office du juge administratif dans le contentieux de la dérogation « espèces protégées » (DEP) : existence d’une raison impérative d’intérêt public majeur (RIIPM) et absence de solution alternative satisfaisante.

    Pour mémoire, le rapporteur public est un magistrat indépendant chargé de proposer publiquement, à l’audience, une solution. Son avis ne lie pas les juges, mais il est le plus souvent suivi et éclaire utilement la lecture des décisions rendues.

    Le cabinet Altes Avocats, qui est intervenu dans ce dossier pour le compte de la société concessionnaire Atosca, en première instance devant le tribunal administratif de Toulouse puis en appel devant la cour administrative d’appel de Toulouse, revient sur les principaux enseignements de ces conclusions.

    I. Les apports relatifs à la dérogation « espèces protégées »

    A. L’appréciation de la raison impérative d’intérêt public majeur (RIIPM)

    1) Un standard distinct de la RIIPM issue de la directive Natura 2000

    Le magistrat propose de considérer que la jurisprudence de la Cour de justice de l’Union européenne sur la RIIPM, rendue à propos des impacts sur les zones Natura 2000, n’est pas transposable à la RIIPM au titre de la DEP, qui correspondrait « à un standard distinct ». Cela pourrait permettre d’expliquer les éventuelles divergences entre la jurisprudence du CE et celle de la CJUE sur cette notion.

    2) L’articulation entre la RIIPM et la déclaration d’utilité publique (DUP)

    Le rapporteur public précise comment se distingue le contrôle de légalité de la DUP (bilan coûts-avantages) de celui de la RIIPM (mise en balance) :

    • Le bilan coûts-avantages de la DUP met en regard le projet contre lui-même (ses propres avantages contre ses propres inconvénients – y compris environnementaux).
    • La mise en balance de la RIIPM met en regard l’intérêt public du projet contre un intérêt tiers extérieur (la conservation des espèces), qui n’est pas un « coût » du projet à chiffrer, mais une valeur de principe dont le poids est indépendant du projet lui-même et peut évoluer avec le contexte écologique global.

    Autrement dit : on ne demande pas si le projet est « rentable » une fois tous ses coûts et bénéfices additionnés, mais si l’intérêt public qu’il porte est assez impérieux pour l’emporter sur un principe de protection qui, lui, ne cesse de peser plus lourd.

    Néanmoins, il estime qu’il est en pratique difficile de concevoir qu’un projet d’infrastructure réponde à une DUP mais pas à une RIIPM. Il précise, à cet égard, que le seul cas dans lequel le juge a remis en cause la RIIPM malgré une précédente DUP (déviation de Beynac) peut être interprété comme impliquant également une remise en cause de cette DUP.

    3) Une appréciation globale, et non terme à terme, de la notion de RIIPM

    Le rapporteur public estime que les termes de la RIIPM ne doivent pas être appréciés distinctement les uns des autres (intérêt public, caractère impératif, intérêt majeur).

    Cette lecture prend l’exact contrepied de celle défendue par le rapporteur public Julie Burguburu dans le dossier de la déviation de Beynac, qui plaidait au contraire pour une appréciation terme à terme : « Nous sommes donc d’avis qu’il faut bien lire cette notion comme donnant un sens à chaque adjectif, ce qui seul justifie leur cumul. Pour motiver la dérogation, l’intérêt en cause doit être tout à la fois public, majeur et même impératif » (concl. sous CE, 28 déc. 2018, 6ème ch. jugeant seule, n° 419918 et 420260, classé en C).

    Nicolas Agnoux fait cependant valoir que cette « surcharge d’épithètes signifie que la condition surpasse la simple existence d’un motif d’“intérêt général” » puisque le projet doit être d’une « importance telle » qu’il justifie une DEP. Pour autant, la RIIPM ne doit pas être retenue que pour les projets « exceptionnels », « indispensables » ou « d’une impérieuse nécessité ».

    4) La prise en compte du caractère structurant du projet pour caractériser la RIIPM

    Dans le cas d’un grand projet d’infrastructure ou d’aménagement, son « caractère structurant » doit être pris en compte dès lors qu’il peut s’insérer « dans une stratégie cohérente de long terme ou un projet urbain ». Le juge ne doit cependant pas rechercher si le projet est un facteur « suffisant », à lui seul, de développement économique du territoire. En l’espèce, c’est précisément ce caractère structurant qui est retenu au bénéfice de l’A69, le projet s’inscrivant dans une stratégie de long terme de désenclavement et de développement du bassin de vie de Castres-Mazamet.

    Enfin, le rapporteur public estime qu’une situation critique n’a pas à être démontrée pour répondre à une RIIPM même si cela peut, le cas échéant, constituer un « indice pertinent » (voir en ce sens égal. CE, 29 janv. 2025, Sté Batigère Habitat, n° 489718).

    5) La prise en compte des attentes exprimées par les acteurs du territoire

    Pour apprécier l’existence de besoins locaux à satisfaire, le magistrat administratif insiste spécifiquement sur l’importance des « attentes exprimées localement » par les acteurs économiques et sociaux du territoire, qu’il regarde comme étant « les mieux placés pour les mesurer ». En l’espèce, il prend notamment en compte les avis (tous favorables) des collectivités, des organisations représentatives des employeurs et des salariés ainsi que des chambres consulaires.

    Pour apprécier l’existence de besoins locaux à satisfaire, le magistrat administratif insiste spécifiquement sur l’importance des « attentes exprimées localement » par les acteurs économiques et sociaux du territoire, qu’il regarde comme étant « les mieux placés pour les mesurer ». En l’espèce, il prend notamment en compte les avis (tous favorables) des collectivités, des organisations représentatives des employeurs et des salariés ainsi que des chambres consulaires.

    B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée »B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée

    B. L’appréciation de l’absence de solution alternative satisfaisante : une recherche « sous enveloppe fermée »

    Concernant la deuxième condition nécessaire à l’obtention d’une dérogation au titre des espèces protégées,  le rapporteur public précise qu’elle n’a pas pour objet de discuter de « la pertinence des objectifs poursuivis mais de rechercher une autre manière de les atteindre sous enveloppe fermée avec moins d’impact pour les espèces ».

    Cette notion d’« enveloppe fermée » peut s’entendre, selon nous, comme le fait que l’alternative doit s’en tenir aux objectifs poursuivis et ce à isocoût, sans quoi elle ne serait plus réalisable avec les moyens susceptibles d’être alloués au projet.

    En l’espèce, sur la solution alternative relative au renforcement de la liaison ferroviaire, le magistrat relève qu’elle ne répond pas aux besoins locaux auxquels répond l’autoroute. De plus, elle supposerait « une refonte complète des politiques de mobilité au niveau régional [ce] qui correspond en réalité à un projet distinct, bien plus vaste ».

    II. Les autres apports notables des conclusions

    Deux autres apports notables contenus dans les conclusions du rapporteur public peuvent être mis en avant.

    D’une part, le rapporteur public semble admettre que les conditions d’exécution des travaux puissent être prises en compte par les juges afin d’apprécier la légalité de l’autorisation environnementale initiale dans le cas particulier où « les dégâts causés au milieu naturel [seraient] irrémédiables au point que, à la date à laquelle » le juge statue, il est « certain que les mesures d’évitement ou de compensation prévues par les autorisations sur ces emprises [ont été] rendues impossibles ». Il semble analyser une telle circonstance comme un changement des circonstances de fait dont le juge du plein contentieux devrait tenir compte.

    D’autre part, il retient que les mesures compensatoires relatives aux zones humides peuvent être suffisantes sans qu’il soit obligatoire de démontrer l’équivalence fonctionnelle. En l’espèce, tel est le cas des mesures de compensation prévues par le porteur de projet dès lors qu’elles dépassent le ratio de compensation inscrit au SDAGE (150 %).

    ________________________________________________________________________________________________________________________

    Au-delà du cas de l’A69, ces conclusions offrent une grille de lecture précieuse pour la sécurisation des grands projets d’infrastructure : appréciation globale de la RIIPM, prise en compte du caractère structurant du projet et des attentes exprimées par les acteurs du territoire, recherche des solutions alternatives « sous enveloppe fermée ».

    Autant de repères que les porteurs de projets et leurs conseils auront intérêt à intégrer dès la constitution de leurs dossiers.

    A69 Toulouse-Castres : le Conseil d’État rejette les pourvois des associations environnementales

    A69 Toulouse-Castres : le Conseil d’État rejette les pourvois des associations environnementales

    Par un arrêt du 29 juin 2026, le Conseil d’État a clôt, au niveau juridictionnel suprême de l’ordre administratif, le contentieux principal relatif à l’autorisation environnementale délivrée à Atosca pour la réalisation de l’autoroute A69 (CE, 29 juin 2026, aff. n°512448, 512492, 513071, 513102, 513191).

    Tous les pourvois sont rejetés. Les demandes de sursis à exécution deviennent sans objet. Après un examen exhaustif de l’ensemble des griefs soulevés par les associations requérantes, la légalité de l’arrêté préfectoral d’autorisation environnementale du 1er mars 2023 se trouve ainsi définitivement confirmée.

    I. Régularité de l’arrêt d’appel : tous les griefs rejetés

    1.1. L’impartialité des magistrats (points 6-7)

    Le grief tiré de la participation au délibéré au fond de magistrats ayant préalablement siégé dans la formation de sursis est écarté. Le juge du sursis exerce un office provisoire et n’est réputé avoir préjugé l’issue du litige que s’il est « allé au-delà de ce qu’implique nécessairement son office » — ce qui n’est pas le cas en l’espèce.

    1.2. La note en délibéré (points 8-9)

    La note produite par les associations le 26 décembre 2025, après clôture de l’instruction, faisant état de prétendues irrégularités dans l’exécution des travaux, n’obligeait pas la cour à rouvrir l’instruction. La légalité d’une autorisation s’apprécie à la date à laquelle elle a été délivrée, indépendamment des conditions dans lesquelles les travaux sont ensuite conduits.

    1.3. Les autres griefs de régularité (points 10-11)

    Le défaut d’instruction complémentaire sur un document d’expertise hydraulique est écarté, faute pour les requérants d’avoir assorti leur moyen des précisions nécessaires. Le grief d’insuffisance de motivation sur l’analyse socio-économique est rejeté pour le même motif : la cour n’était pas tenue de répondre à une argumentation non étayée.

    II. Sur le fond : une validation de la légalité de l’autorisation environnementale

    2.1. L’étude d’impact et la zone humide du château de Scopont (point 13)

    La délimitation du périmètre d’étude de la zone humide et l’analyse des conditions d’alimentation en eau sont jugées suffisantes par une appréciation souveraine exempte de dénaturation.

    2.2. La consultation des communes (points 14-16)

    Seules les communes « intéressées par le projet » au regard des incidences environnementales notables sur leur territoire devaient être consultées. La consultation des 33 communes retenues par les préfets est donc jugée suffisante.

    2.3. La convention d’Aarhus et la motivation de l’arrêté (point 20)

    Ni l’article 6 de la convention d’Aarhus ni l’article L. 123-1 du code de l’environnement n’imposent à l’autorité compétente d’expliciter dans sa décision le sort réservé à chaque observation du public. Les préfets pouvaient légalement se borner à viser le rapport  et les conclusions de la commission d’enquête.

    2.4. L’avis de l’architecte des Bâtiments de France (point 22)

    La recommandation de l’ABF estimant « souhaitable » un tracé plus éloigné du château de Scopont ne constituait pas une réserve conditionnant le caractère favorable de son avis.

    2.5. Les mesures de compensation des zones humides (points 24-27)

    La méthode d’évaluation fonctionnelle par entités est validée, aucune norme obligatoire n’en imposant une autre. Le ratio de compensation de 246 % de la surface impactée est jugé conforme aux exigences du SDAGE Adour-Garonne (minimum 150 %). Le cumul des mesures compensatoires zones humides et risque inondation est admis, et la mesure de compensation jugée suffisante.

    2.6. La trame verte et bleue (points 28-29)

    Le moyen tiré de l’incompatibilité du projet avec les orientations nationales pour la préservation des continuités écologiques est écarté, ces orientations ne s’appliquant qu’aux projets approuvés par la loi, un décret ou un arrêté ministériel (et non par arrêté préfectoral).

    2.7. La dérogation au titre des espèces protégées

    a) Raison impérative d’intérêt public majeur (points 31-32)

    C’était l’un des enjeux centraux du dossier. Le Conseil d’État valide la qualification retenue par la cour administrative d’appel de Toulouse au regard des bénéfices du projet : réduction d’un tiers du temps de trajet Toulouse-Castres, amélioration de la desserte d’un bassin de 130 000 habitants, désenclavement économique, amélioration du cadre de vie des riverains de la RN 126 et des conditions de sécurité routière.

    Point essentiel : le Conseil d’État confirme que la raison impérative d’intérêt public majeur n’exige pas de démontrer une situation critique d’enclavement ou un décrochage démographique. Il suffit que le projet réponde, par sa nature et compte tenu des intérêts économiques et sociaux en jeu, à des bénéfices structurants. La déclaration d’utilité publique préalable pouvait légitimement être prise en compte.

    b) Absence de solution alternative satisfaisante (points 33-35)

    Pour l’A69, les alternatives étudiées – ferroviaire, aménagement de l’existant, passage à 2×2 voies de la RN 126 – sont jugées non satisfaisantes pour des motifs propres à chacune (temps de parcours, desserte limitée, absence de gain de temps comparable). Pour l’A680, l’alternative d’un tracé neuf est écartée car elle aurait réduit l’utilité de la bretelle existante et impliqué une surface d’impact supérieure.

    c) Bon état de conservation des espèces (points 36-38)

    Le Conseil d’État confirme que les gains compensatoires sont suffisamment quantifiés dans l’étude d’impact (Renoncule à feuilles d’ophioglosse, Mousse fleurie et Nigelle de France). Sur la Jacinthe de Rome (château de Scopont), il précise que la cour ne s’est pas fondée sur l’absence de protection et que la dérogation la mentionnait bien parmi les espèces protégées.

    2.10. Évaluation des incidences Natura 2000 (points 39-42)

    Sur le site Natura 2000 des Vallées du Tarn et de l’Agout, le Conseil d’État confirme que l’évaluation des incidences figurant dans le dossier était régulière et suffisante : l’absence d’observation de la Moule perlière dans l’aire d’étude rapprochée justifiait l’absence de mesures spécifiques en sa faveur ; l’Anguille d’Europe et la Truite fario n’avaient pas à être décrites faute de présence établie. L’évaluation des incidences ne doit porter que sur les espèces pour lesquelles le maintien en état de conservation du site est indispensable.

    2.11. Covisibilité avec le château de Scopont (point 44)

    La cour avait jugé que l’autoroute ne porterait pas atteinte à la perception visuelle du château, dès lors que son parc est arboré, que trois boisements denses seraient créés et que la RN 126 est déjà visible depuis le château. Le Conseil d’État valide cette appréciation, confirmant ainsi la légalité de l’autorisation sur le volet patrimoine.

    III. Observations

    Le Conseil d’État, statuant en formation solennelle (6e et 5e chambres réunies), a examiné l’intégralité des griefs – procéduraux comme substantiels – et les a tous rejetés, confirmant sur chacun des points que les préfets avaient agi dans le respect du droit applicable. Sa décision confirme la légalité de l’arrêté préfectoral d’autorisation environnementale du 1er mars 2023.

    Deux enseignements transversaux peuvent être soulignés pour la pratique :

    Sur le standard de la RIIPM, la décision confirme une lecture pragmatique : les bénéfices attendus d’un projet structurant, pris globalement, suffisent à caractériser la raison impérative d’intérêt public majeur sans qu’il soit nécessaire de prouver une situation de crise préexistante.

    Sur la convention d’Aarhus, le Conseil d’État adopte une lecture rigoureuse et textuelle des exigences de motivation : les autorités compétentes ne sont pas tenues d’expliciter, décision par décision, le sort réservé à chaque observation du public.

    Cette décision tranche le débat juridique en confirmant que les grands projets d’infrastructure peuvent avancer dans le respect du droit et de l’environnement.

    Actualité législative – Un nouveau cadre pour les mesures compensatoires

    Actualité législative – Un nouveau cadre pour les mesures compensatoires

    Ce que change la loi de simplification de la vie économique du 26 mai 2026

    L’article 42 de la loi n° 2026-403 du 26 mai 2026 de simplification de la vie économique modifie l’article L.163-1 du code de l’environnement sur deux points essentiels : la temporalité de mise en œuvre des mesures compensatoires et l’étendue du décret d’application. Ces évolutions méritent une attention particulière de la part des maîtres d’ouvrage.

    I. Temporalité de mise en œuvre des mesures compensatoires

    Les mesures de compensation devaient être effectives pendant toute la durée des atteintes, avec une obligation de résultat. Cela impliquait concrètement que les opérations soient accomplies au plus tard à l’achèvement des travaux — une contrainte souvent difficile à tenir en pratique.

    La loi nouvelle assouplit sensiblement cette exigence : les mesures compensatoires pourront désormais être mises en œuvre après le démarrage des travaux, avec pour objectif l’absence de perte nette à terme.

    Quatre conditions cumulatives à satisfaire

    1. La complexité ou les délais de mise en œuvre rendent impossible l’effectivité des mesures au moment des atteintes
    2. Le délai supplémentaire doit être « raisonnable » et « pertinent d’un point de vue écologique ».
    3. Ce délai doit être expressément inscrit dans l’arrêté d’autorisation environnementale du projet.
    4. À l’expiration du délai, le maître d’ouvrage doit garantir l’absence de perte nette, voire un gain de biodiversité.

      Contrôle de constitutionnalité

      Saisi de la loi, le Conseil constitutionnel a écarté les critiques dirigées contre cet article, jugeant qu’il ne remettait pas en cause « l’existence d’une obligation de compensation pesant sur le maître d’ouvrage afin de garantir l’absence de perte nette de biodiversité » (Décision n° 2026-903 DC du 21 mai 2026).

      II. Nécessité d’un décret d’application

      La loi élargit également le périmètre du décret en Conseil d’État applicable. Initialement, ce décret ne concernait que le dernier alinéa du II de l’article L. 163-1 du code de l’environnement (voir les articles R. 163-1-A du code de l’environnement et R. 141-6 et R. 151-7 du code de l’urbanisme sur les zones de renaturation préférentielles).

      Désormais, ce décret devra préciser l’ensemble des dispositions de l’article L. 163-1, y compris le nouveau régime issu du I. Il aura pour mission de définir les notions clés introduites par la loi : délai « raisonnable », « pertinence écologique », modalités d’application aux arrêtés complémentaires.

      Régime transitoire : dans l’attente de la publication du décret d’application, l’ancienne version de l’article L. 163-1 continue de s’appliquer. Les maîtres d’ouvrage doivent donc maintenir le respect des exigences antérieures jusqu’à l’entrée en vigueur du nouveau texte réglementaire.

      Nos conseils pratiques aux opérateurs :

      1. Anticiper la justification du délai. Le bénéfice du nouveau régime est conditionné à la démonstration d’une impossibilité pratique. Constituez dès à présent un dossier documenté (complexité technique, délais de transplantation, contraintes écologiques saisonnières) pour étayer cette impossibilité devant l’autorité préfectorale.
      2. Veiller au contenu de l’arrêté d’autorisation. Le délai décalé n’est opposable qu’à la condition d’être expressément mentionné dans un arrêté (autorisation environnementale, mais peut être également arrêté complémentaire). Lors de l’instruction, vérifiez que cet élément figure bien dans le projet d’arrêté et, le cas échéant, demandez-en l’insertion explicite.
      3. Maintenir une obligation de résultat à terme. L’assouplissement calendaire ne dispense pas d’atteindre l’objectif d’absence de perte nette. Mettez en place des indicateurs de suivi et un calendrier de mise en œuvre opposable, afin de démontrer le respect de cet objectif à l’échéance fixée.
      4. Surveiller la publication du décret d’application. Les notions de « délai raisonnable » et de « pertinence écologique » sont pour l’heure indéfinies. Le décret à venir sera déterminant : suivez avec Altes son élaboration et anticipez son impact sur les projets en cours d’instruction.
