Etudes d’impact des parcs éoliens : L’incidence sur l’environnement est présumée si les photomontages sont insuffisants

par | 3 Mai 2012

étude d'impact,photomontage,non-impacts,inversement de la charge de la preuve,éolienne,juge administratif,commune de barbery,tribunal administratif de caenLe Tribunal administratif de Caen a rendu un jugement le 23 mars 2012, s’ajoutant à la jurisprudence, désormais fournie, relative aux parcs éoliens (TA Caen, 23 mars 2012, Cne de Barbery et a., req. n° 1001842 et s.).

Ce jugement vient compléter le puzzle des obligations mises à la charge des opérateurs éoliens, préalablement à l’obtention des autorisations administratives. Il confirme la tendance prétorienne du juge à rechercher parmi les pièces du dossier la démonstration des impacts mais aussi des non- impacts, ce qui soulève une nouvelle fois la question de l’inversement de la charge de la preuve.

i. Jugement du Tribunal administratif de Caen du 23 mars 2012, Cne de Barbéry et autres

D’après le Code de l’environnement, le contenu de l’étude d’impact doit être en relation avec l’importance des travaux et aménagements projetés et avec leurs incidences prévisibles sur l’environnement (C. Env., art. R. 122-3).

En particulier, le dossier de demande de permis doit comporter une analyse des effets directs et indirects, temporaires et permanents du projet sur l’environnement (sites et paysages et patrimoine culturel notamment).

En l’espèce, le Tribunal administratif de Caen a annulé un permis de construire un parc de 9 éoliennes sur la base de ce texte. La lecture du jugement montre que l’examen du tribunal a essentiellement porté sur la représentativité des photomontages.

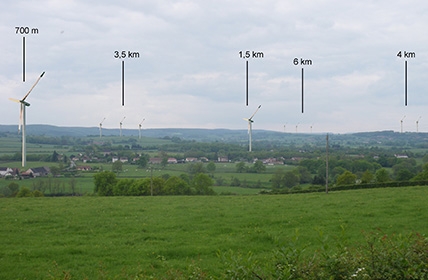

Tout d’abord, le juge souligne que l’étude d’impact comporte 8 photomontages dont 5 réalisés à partir de points situés dans le périmètre rapproché. Il procède ensuite à un examen poussé des documents, tant en ce qui concerne le périmètre d’étude rapproché que le périmètre d’étude éloigné.

– S’agissant du périmètre rapproché : le tribunal relève que « certaines des unités d’habitat recensées dans le périmètre rapproché n’ont pas fait l’objet d’un tel document sans qu’aucun élément de l’étude, qui ne comporte par ailleurs aucune coupe de terrain ni vue oblique, ne permette de justifier que le projet ne sera pas visible depuis ces secteurs proches ».

Il faut relever que le tribunal prescrit un photomontage pour chaque unité d’habitat, de sorte que cette formalité ne devrait pas nécessairement valoir pour des constructions autres que dédiées à l’habitation. Mais la jurisprudence peut encore évoluer…

– S’agissant du périmètre éloigné (rayon de 12 km en l’espèce) : Le Tribunal relève que l’étude fait apparaître la présence de nombreux monuments historiques, « susceptibles d’êtres en covisibilité avec le parc selon la carte de visibilité figurant dans la même étude (…) ».

Cependant, seul 3 monuments historiques sur 13 ont fait l’objet d’un photomontage. En outre, selon le tribunal, un seul de ces 3 photomontages permet « réellement » d’apprécier l’impact du projet sur ce monument et joint à l’étude d’impact. Les photomontages réalisés pour les 2 autres monuments ne permettent pas d’apprécier pleinement l’impact du parc éolien dès lors qu’ils ont été « réalisés à partir d’une vue d’ensemble du paysage dans lequel ces bâtiments s’insèrent ».

Pour les 10 autres monuments historiques, l’étude « se borne à énoncer en quelques lignes l’existence ou l’absence de covisibilité sans pour autant l’illustrer par un photomontage ou par des coupes de terrain.

ii. Analyse

Au vu de ce jugement, il est recommandé d’appréhender la question de l’étude des impacts d’un parc éolien de la manière suivante :

– Dans le périmètre rapproché, il convient de joindre un photomontage par unité d’habitat recensée ou de prouver avec des plans de coupe du terrain et des vues obliques que le projet ne sera pas visible depuis ces bâtiments.

 – Dans le périmètre éloigné, il convient de joindre un photomontage par monument historique ou de prouver avec des plans de coupe du terrain que le projet ne sera pas visible depuis ces monuments.

Selon notre analyse, ce contrôle du juge peut confiner à celui d’une démonstration des non-impacts. Ainsi, le dossier ne peut pas se contenter d’affirmer que les éoliennes ne seront pas visibles depuis les habitations situées dans le périmètre rapproché. Il doit le prouver avec des pièces « objectives » : plans coupes et vues obliques.

Il est frappant de relever que le juge administratif n’a pas fondé sa décision sur l’argumentation ou les pièces fournies par les requérants eux-mêmes.

Cette circonstance confirme une tendance jurisprudentielle à appliquer un principe d’inversement de la charge de la preuve, selon lequel l’absence de démonstration des non-impacts du projet implique une présomption d’incidence sur l’environnement et, par voie de conséquence, un vice de forme conduisant à l’annulation du permis.

Il est recommandé, par précaution, d’en tenir compte pour toutes les études d’impact (TA Caen, 23 mars 2012, Cne de Barbery et a., req. n° 1001842 et s.).

Solarisation des toitures : une circulaire fixe le cap aux préfets

Solarisation des toitures : une circulaire fixe le cap aux préfets

A partir du 1er juillet 2023, les toitures de certains bâtiments devront être recouvertes de panneaux solaires sur une surface d’au moins 30 % (art. L171-4 Code de la construction et de l’habitation issu de la Loi Climat et Résilience du 22 août 2021).

Sont concernés les bâtiments à usage commercial/ industriel/ artisanal (emprise au sol d’au moins 500 m2), les bâtiments à usage de bureau (emprise minimale de 1000 m2) et les extensions et rénovations lourdes de ces bâtiments.

La circulaire interministérielle du 9 décembre 2022, publiée le 12 janvier 2023, adressée aux services de l’État (Préfet, DREAL, DRAC), coordonne sur l’ensemble territoire les enjeux de la préservation du patrimoine avec ceux de la transition énergétique, selon la typologie des bâtiments.

A cette fin elle distingue les différentes situations d’ordre patrimonial et architectural pouvant impacter la faisabilité de projets photovoltaïques sur toitures (constructions d’avant ou après 1948, monuments historiques classés ou inscrits…).

Cette circulaire promeut également un accompagnement au profit des porteurs de projets photovoltaïques, en prévoyant la publication d’un guide national réunissant les bonnes pratiques recensées par les unités départementales de l’architecture et du patrimoine.

Toutefois, constituant un document interne à l’administration et non impératif pour les tiers, les porteurs de projets ne pourront a priori pas se fonder sur cette circulaire pour contester un éventuel refus d’autorisation administrative.

Source : Accélération de la production des énergies renouvelables : instruction des demandes d’autorisation et suivi des travaux d’implantation de panneaux solaires.



Loi d’accélération des énergies renouvelables : vote de l’Assemblée Nationale

Loi d’accélération des énergies renouvelables : vote de l’Assemblée Nationale

L’Assemblée Nationale a voté en faveur du projet de loi en première lecture le 10 janvier 2023 (286 « pour » 236 « contre »).

Vous n’avez pas eu le temps de suivre toutes les étapes du projet de loi (#PJLEnR) ? Voici un décryptage des principales dispositions et modifications apportées par les amendements retenus.

La prochaine étape est la commission mixte paritaire (procédure accélérée), avant la promulgation de la loi.

  • Agrivoltaïsme : propositions d’encadrement

Limitation du champ d’application : pour constituer une installation agrivoltaïque, une installation au sol doit être intégrée à une exploitation agricole dans laquelle les bâtiments d’exploitation > 300 m2 existants sont (sauf impossibilité technique) couverts à au moins 40 % de panneaux photovoltaïques.

L’agrivoltaïsme est encadré par décret de façon à respecter :

  • la réglementation agricole,
  • les règles qui régissent le marché foncier agricole, notamment le statut du fermage et la mission des sociétés d’aménagement foncier et d’établissement rural,
  • le maintien du potentiel agronomique actuel et futur des sols concernés.
  • Commande publique

La commande publique doit tenir compte, lors de l’achat d’équipements de production d’énergies renouvelables, de leur empreinte carbone et environnementale tout au long de leur cycle de vie (fabrication, utilisation et valorisation après leur fin de vie). Les équipements fabriqués en France ou dans l’Union européenne doivent être favorisés.

  • Communes d’implantation : maintien des prérogatives de planification

Les communes d’implantation pourront proposer ou donner un avis conforme sur les zones d’accélération à l’implantation de projets d’énergies renouvelables (« zones prioritaires » dans la version du Sénat), zones inscrites dans le SCOT et portées à la connaissance des comités régionaux de l’énergie.

  • Délais de raccordement aux réseaux

L’Assemblée Nationale a supprimé le raccourcissement du délai de raccordement d’une installation de production d’une puissance ≤ 36 kW à deux mois à compter de la réception de la demande de raccordement.

Elle a réduit à un an le délai entre la signature de la convention de raccordement et sa mise à disposition pour l’ensemble des installations de production d’électricité à partir d’énergies renouvelables (délai de 18 mois retenu par le Sénat).

  • Développement de l’énergie solaire

Les installations peuvent être implantées sur des friches dès lors que le porteur de projet justifie qu’un projet de renaturation est moins approprié (notion plus restrictive que celle de « sites dégradés » retenue par le Sénat, v. art. L111-26 C. urb.).

L’abaissement du seuil de solarisation des toitures de 500 à 250 m2 n’a pas été maintenu.

L’installation d’ombrières photovoltaïques sur au moins la moitié de la surface est obligatoire pour les parkings extérieurs d’une surface minimale de 1500 m2 (suppression du critère de 80 places retenu par le Sénat).

  • Modalités d’instruction des demandes d’autorisations

L’Assemblée Nationale a supprimé :

  • le délai dérogatoire provisoire de trois mois pour la phase d’examen des demandes d’autorisations environnementales (quatre à cinq mois aujourd’hui) ;
  • la confirmation de la complétude du dossier par l’administration sous un mois suite au dépôt de la demande (disposition permanente) ;
  • la délivrance présumée de l’autorisation d’exploiter au titre du Code de l’énergie pour les projets lauréats d’un appel d’offre.

L’Assemblée Nationale propose des ajouts au sujet du guichet administratif unique : le référent à l’instruction des projets est chargé de :

  • faciliter les démarches administratives des porteurs de projets en attirant leur attention sur les recommandations préconisées par les pouvoirs publics,
  • coordonner les travaux des services chargés de l’instruction des autorisations et de faire un bilan annuel de l’instruction des projets sur son territoire,
  • fournir un appui aux collectivités territoriales dans leurs démarches de planification de la transition énergétique .
  • Raison impérative d’intérêt public majeur (RIIPM) des projets : maintien de la présomption

La disposition prévoyant la présomption de la raison impérative d’intérêt public majeur pour les projets d’installations de production d’énergies renouvelables ou de stockage d’énergie, de gaz bas-carbone, ou d’hydrogène renouvelable ou bas-carbone, y compris leurs ouvrages de raccordement aux réseaux de transport et de distribution d’énergie, a été maintenue par l’Assemblée Nationale.

  • Éolien terrestre : suppression des conditions restrictives pour l’implantation

L’Assemblée Nationale a supprimé la disposition soumettant les projets visibles depuis un monument historique ou un site patrimonial remarquable (ou situés à 10 km de ceux-ci) à un avis conforme des Architectes des Bâtiments de France.

Parc éolien et espèces protégées : la dérogation n’est pas nécessaire (cas de jurisprudence Cabinet Altes)

Parc éolien et espèces protégées : la dérogation n’est pas nécessaire (cas de jurisprudence Cabinet Altes)

Par deux arrêts du 20 décembre 2022, la Cour administrative d’appel de Lyon vient de confirmer la légalité des autorisations environnementales d’un projet de 7 éoliennes (CAA Lyon, 7ème chambre, 20 déc. 2022, n° 20LY00753 et 22LY00750). Les adversaires arguaient de l’absence de dérogation « espèces protégées ». Malgré les conclusions défavorables du rapporteur public, la Cour fait droit aux arguments de la société porteuse du projet, en jugeant non nécessaire l’obtention d’une dérogation (jurisprudence cabinet) .

Il s’agit de la première application de l’avis du Conseil d’Etat du 9 décembre 2022 à un contentieux survenant en amont de la réalisation d’un projet (éolien). Décryptage.

I. Contexte : avis du Conseil d’Etat du 9 décembre 2022

Par un avis du 9 décembre 2022, déjà amplement commenté, la section de contentieux du Conseil d’Etat vient de clarifier le régime de la dérogation espèces protégées de la façon suivante (CE, 9 décembre 2022, n° 463563) :

  • la présence de spécimens d’espèces protégées dans la zone d’un projet impose d’examiner si une dérogation est nécessaire, sans toutefois l’impliquer systématiquement ;
  • si le projet présente un risque « suffisamment caractérisé » pour les espèces, après prise en compte des mesures d’évitement et de réduction proposées par le porteur de projet, une dérogation « espèces protégées » doit être obtenue ;
  • en revanche, si les mesures d’évitement et de réduction permettent de diminuer, avec des garanties d’effectivité, le risque pour les espèces protégées au point qu’il n’apparaisse pas comme suffisamment caractérisé, l’obtention d’une dérogation n’est pas requise.

Ces précisions sont destinées à harmoniser des jurisprudences jusque là aléatoires des juges du fond. Elles laissent subsister cependant une marge de manœuvre.

Il ne peut plus être recherché dans le dossier un risque d’atteinte nul. Ce qui est bienvenu, car une exigence de démonstration d’un risque zéro (matériellement impossible) aurait eu l’effet pervers de banaliser la dérogation en la systématisant.

La Cour administrative d’appel de Lyon vient d’appliquer de façon éclairante le cadre issu de l’avis du Conseil d’Etat.

II. Arrêts de la Cour administrative d’appel de Lyon du 20 décembre 2022

Dans cette affaire, deux recours avaient été rejetés en première instance. En appel, les adversaires ont fait valoir un moyen nouveau, suggéré par la jurisprudence : l’absence de dérogation espèces protégées (Art. L411-2 C. env.)

Lors de l’audience du 8 décembre 2022, le rapporteur public déduisait de la simple existence d’un risque d’atteinte aux espèces protégées la nécessité d’une dérogation. Finalement, dans ces arrêts du 20 décembre 2022, la Cour administrative de Lyon transpose la grille d’analyse du Conseil d’État, dans le considérant de principe suivant :

« Le pétitionnaire doit obtenir une dérogation « espèces protégées » si le risque que le projet comporte pour les espèces protégées est suffisamment caractérisé. A ce titre, les mesures d’évitement et de réduction des atteintes portées aux espèces protégées proposées par le pétitionnaire doivent être prises en compte. » (Cons. 41 de l’arrêt n° ° 20LY00753 et cons. 59 de l’arrêt n° 22LY00750 ; voir également cons. 7 CAA Lyon, 15 déc. 2022, n° 21LY00407 s’agissant d’un parc éolien déjà en service).

En l’espèce, la Cour apprécie ensuite le niveau d’impact du projet à l’aune de l’étude d’impact réalisée, de l’avis formulé par la mission régionale de l’autorité environnementale (MRAE)  et des mesures d’évitement et de réduction prévues au dossier (bridages, suivi des espèces, dispositif anticollision…).

L’étude d’impact ayant qualifié le risque d’atteinte de faible ou inexistant (Milan noir, chiroptères et Cigognes noires), la Cour déduit que le parc éolien « n’aura pas impact suffisamment caractérisé sur les différentes espèces de l’avifaune ou de chiroptères recensées localement et reconnues comme présentant une valeur patrimoniale ». Elle en déduit l’absence de nécessité d’une dérogation.

La Cour rejette par ailleurs l’ensemble des autres moyens adverses et condamne les requérants à verser au total 6.000 euros à la société porteuse du projet au titre des frais exposés dans les deux procédures.

Une telle clarification du contrôle exercé est la bienvenue pour tout porteur de projet. En effet, les travaux des bureaux d’études, et in fine les dossiers des porteurs de projets, pouvaient être appréciés de manière variable par les juges du fond sur la base d’analyses purement sémantiques (risques « négligeables », « faibles », « moyens » …), entraînant des divergences jurisprudentielles.

En définitive, lors de l’étude d’impact d’un projet éolien, une attention toute particulière doit être portée sur les mesures d’évitement et de réduction susceptibles d’être adoptées et à la qualification des impacts résiduels. Celles-ci protègent, comme en témoignent les deux arrêts commentés, les projets des effets d’éventuels recours.

Sources :

CE, Section, 9 décembre 2022, n° 463563, Publié au recueil Lebon – Légifrance (legifrance.gouv.fr) ;

CAA Lyon, 7ème chambre, 20 décembre 2022, n° 22LY00750.pdf ;

CAA Lyon, 7ème chambre, 20 décembre 2022, n° 20LY00753.pdf.
